一、工程簡介:
新北市為加速提升三重區污水下水道用戶接管普及率之目標,提升居民生活品質,依內政部營建署 99 年 2 月核定「臺北縣三重市污水下水道系統修正實施計畫」,於99年9月委託式新工程執行本工程設計監造技術服務,規劃範圍分為集賢路以南、新莊區以東、環河北路以北部分地區並且包含頂崁地區、重陽重劃區、三重區全區未納管戶,預計分成7個標案推動,本工程總預算金額約為新台幣10億9,200萬元整,完成本計畫後預計接管15,000戶,預計101至106年辦理。
二、現況說明:
三重(頂崁地區)污水下水道工程,

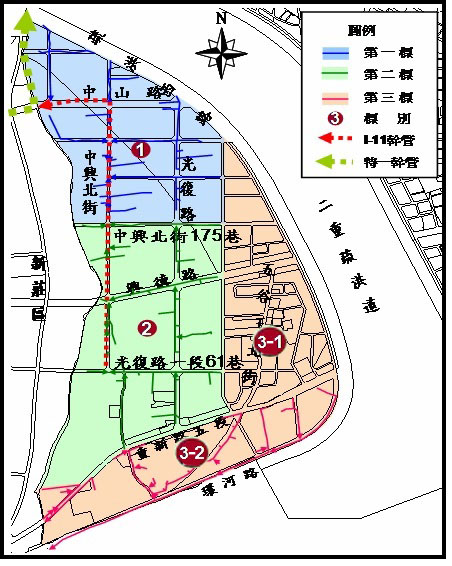

第一標工程範圍包含疏洪西路以西、中興北街175巷以北及新莊區以東所圍繞之區域(頂崁里),已於105年4月8日竣工;
第二標工程範圍包含五谷王北街以西、中興北街175巷以南、重新路五段以北及新莊區以東所圍繞之區域(頂崁里、中興里、五谷里、谷王里),已於104年11月30日竣工;
第3-1標工程範圍包含重新路五段以南、環河路以北、重新路五段408巷所圍繞區域及重新路五段以北、重新路五段627巷以南及新莊區以東所圍繞區域(谷王里、五谷里、中興里、德厚里),已於105年5月1日竣工;
第3-2標工程範圍包含重新路五段以南、重新路五段408巷以西、環河路以北及新莊區以東之大部分區域(谷王里、五谷里、中興里、德厚里),已於105年10月3日竣工;

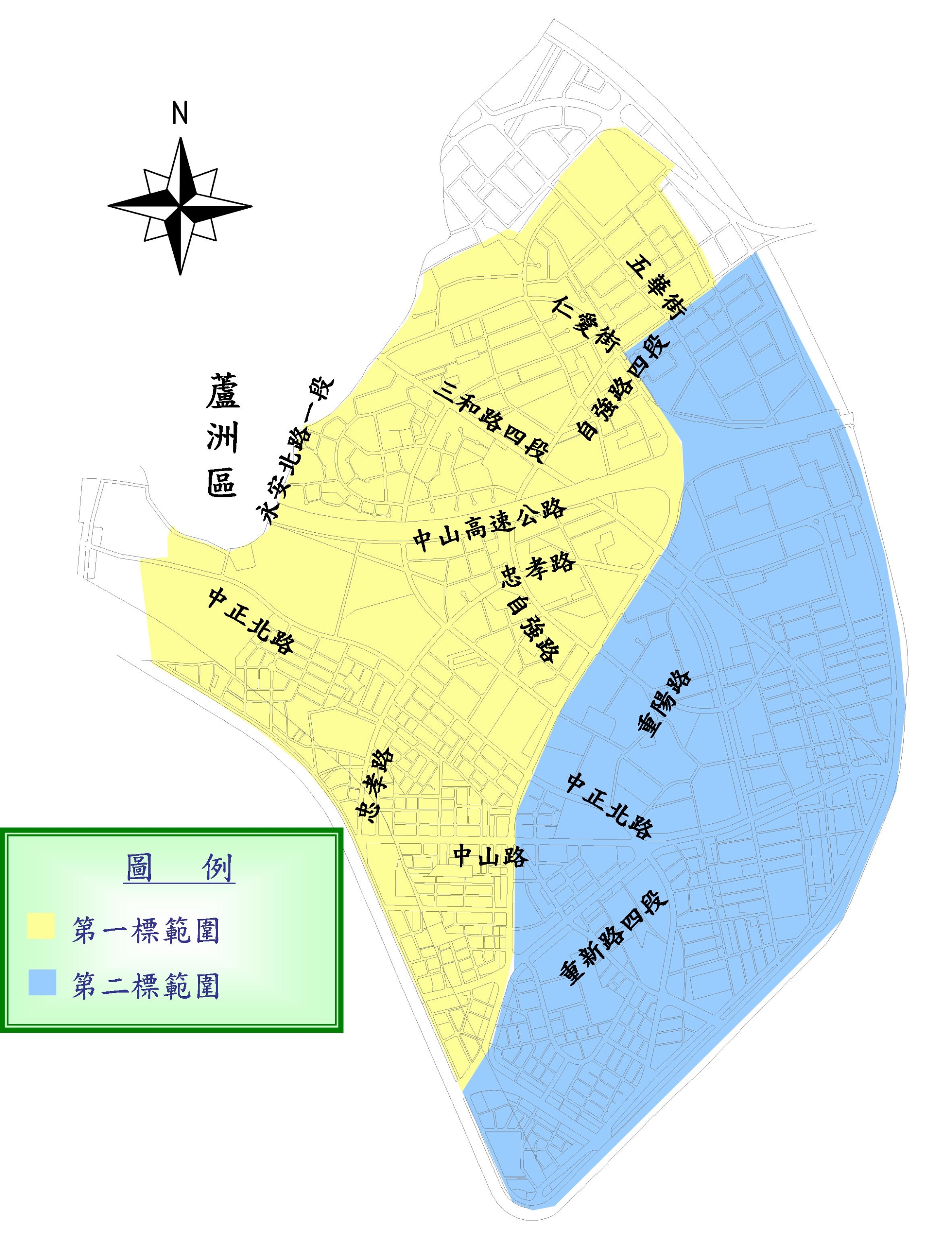

未納管戶接管工程第1標工程範圍包含環河路以北、重新路五段以南、疏洪西路及包含整個二重疏洪道左岸重劃區所圍繞之區域,已於106年2月20日竣工;
未納管戶接管工程第2標工程範圍包含重陽路、重新路四段及自強路四段以東,二重疏洪道以北,淡水河以西,自強路四段以南之大部份地區之支管及用戶接管工程,已於105年9月30日竣工;

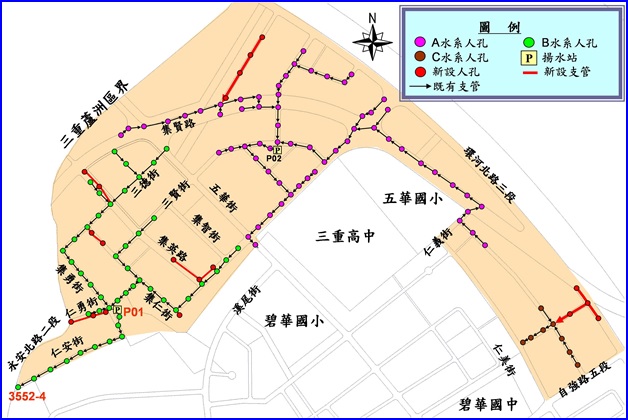

重陽標工程範圍包含自強路5段以西、環河北路3段以南、三信路以北及永安北路2段以東所圍繞之區域(仁華里、碧華里、富貴里、富華里、五華里、五福里) ,已於103年8月5日竣工。
頂崁地區第一、二、3-1、3-2標
