一、工程內容簡介:
內容:潭底溝臨時抽水站已屆使用年限,且近年周邊都市計畫開發後,地表逕流量增加,造成該區域雨水下水道之負擔增大之影響,後續將改建潭底溝抽水站內之既有臨時站,並更新40cms抽水機組及相關設施、重新評估其抽水量與操作水位,避免臨時抽水站機組失效。

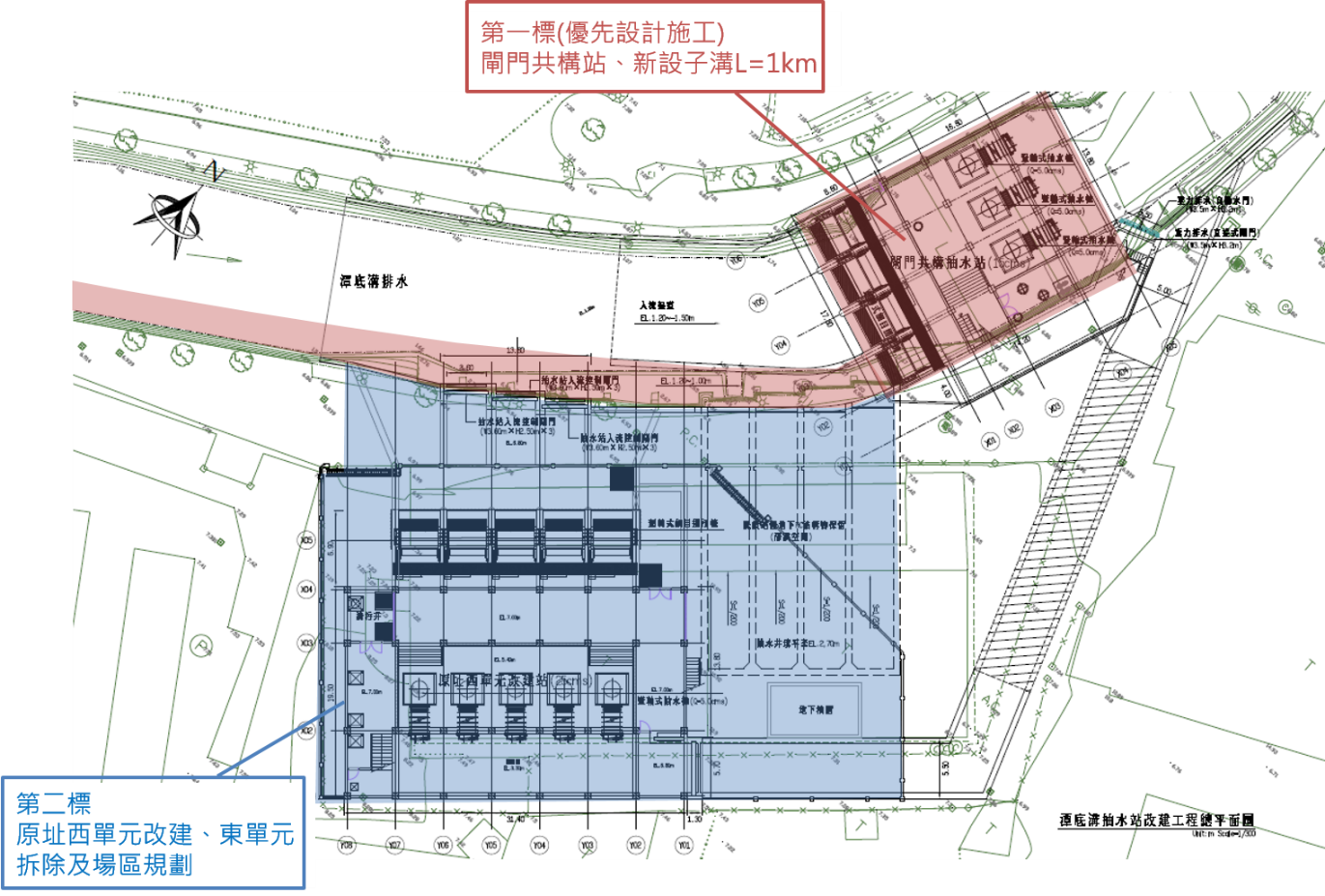

本計畫配合內政部國土管理署「前瞻基礎建設計畫」補助經費調整,採分標辦理,其中第一標工程已在113年10月31日開工,預計在潭底溝龍安橋至抽水站施作972公尺的子溝,並在現有閘門位置新設3台5cms機組的抽水站,第二標工程主要為原抽水站改建,目前尚在爭取中央補助經費。
二、計畫案名:
執行起迄時間:110年6月~115年12月
三、計畫預期成果:
改善現況潭底溝抽水站因設施老舊造成之抽水效率不彰情形,以解除以往豪雨暴雨後,鄰近一帶民眾淹水之苦,除有效提升防洪量能外,藉由新設子溝,同時解決潭底溝長期惡臭問題。
四、聯絡人:
游蕙綾 科長 電話(02)2960-3456 分機4846
蔡宙耕 正工程司 電話(02)2960-3456 分機4847
股長 李宗翰 電話(02)2960-3456 分機4848
楊恭長 幫工程司 電話(02)2960-3456 分機4856
五、工程現況
(一)工程進度: 「新北市新莊區潭底溝抽水站機組更新工程(含站體改建)-第一標」於113年10月31日開工,預計115年底完工,出口閘門前子溝施作中。
(二)施作項目:第一標工程將辦理閘門共構站改建共15cms(3@5cms)、新設子溝約1公里,以及增設常時排水抽污泵2cms(2@1cms)。
內容:潭底溝臨時抽水站已屆使用年限,且近年周邊都市計畫開發後,地表逕流量增加,造成該區域雨水下水道之負擔增大之影響,後續將改建潭底溝抽水站內之既有臨時站,並更新40cms抽水機組及相關設施、重新評估其抽水量與操作水位,避免臨時抽水站機組失效。
本計畫配合內政部國土管理署「前瞻基礎建設計畫」補助經費調整,採分標辦理,其中第一標工程已在113年10月31日開工,預計在潭底溝龍安橋至抽水站施作972公尺的子溝,並在現有閘門位置新設3台5cms機組的抽水站,第二標工程主要為原抽水站改建,目前尚在爭取中央補助經費。
二、計畫案名:
執行起迄時間:110年6月~115年12月
三、計畫預期成果:
改善現況潭底溝抽水站因設施老舊造成之抽水效率不彰情形,以解除以往豪雨暴雨後,鄰近一帶民眾淹水之苦,除有效提升防洪量能外,藉由新設子溝,同時解決潭底溝長期惡臭問題。
四、聯絡人:
游蕙綾 科長 電話(02)2960-3456 分機4846
蔡宙耕 正工程司 電話(02)2960-3456 分機4847
股長 李宗翰 電話(02)2960-3456 分機4848
楊恭長 幫工程司 電話(02)2960-3456 分機4856
五、工程現況
(一)工程進度: 「新北市新莊區潭底溝抽水站機組更新工程(含站體改建)-第一標」於113年10月31日開工,預計115年底完工,出口閘門前子溝施作中。
(二)施作項目:第一標工程將辦理閘門共構站改建共15cms(3@5cms)、新設子溝約1公里,以及增設常時排水抽污泵2cms(2@1cms)。
