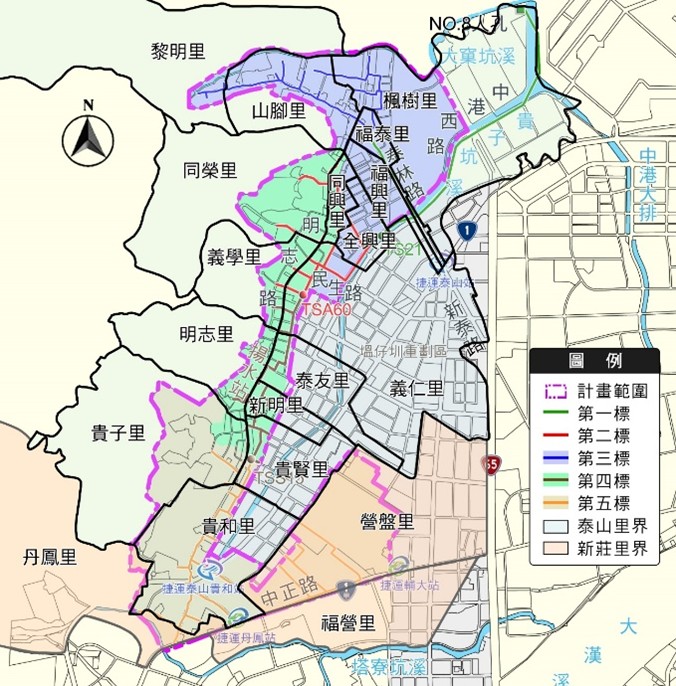

一、工程內容簡介:本計畫以泰山都市計畫區為主 ,計畫總面積約619公頃。本計畫預計可接管戶數約28.758戶,預計完成後全市用戶接管普及率可達73.79%,提升全市用戶接管普及率約1.70%,可大幅提升泰山地區居民生活品質,對河川品質亦具有甚大效益。
二、現況說明:第一、二標下游主幹管建設已於110年完成;第三標、第四標114年7月終止契約,原設計範圍內尚未施工之項目及數量,皆納入「新北市泰山地區污水下水道系統第三、四標後續工程」標案內辦理。
二、現況說明:第一、二標下游主幹管建設已於110年完成;第三標、第四標114年7月終止契約,原設計範圍內尚未施工之項目及數量,皆納入「新北市泰山地區污水下水道系統第三、四標後續工程」標案內辦理。
| 標別 | 施工期間 | 工程進度 | 範圍 |
|---|---|---|---|
| 第一標 (幹管標) |
106~109年 | 竣工 | 下游主幹管 |
| 第二標 (幹管標) |
109~110年 | 竣工 | 下游次幹管 |
| 第三標 (分支管及用戶接管) |
108~114年 | 終止契約 | 楓樹里、福泰里、山腳里、黎明里、福興里、同興里、全興里、義仁里 |
| 第四標 (分支管及用戶接管) |
111~114年 | 終止契約 | 同興里、同榮里、義學里、義仁里、明志里、泰友里、新明里、貴子里、貴賢里 |
| 第三、四標後續 (分支管及用戶接管) |
預計115~120年 | 發包中 |
楓樹里、福泰里、山腳里、黎明里、福興里、同興里、全興里、義仁里、同榮里、義學里、明志里、泰友里、新明里、貴子里、貴賢里 |
| 第五標 (分支管及用戶接管) |
第4標支幹管 完成後接續推動 |
貴子里、貴賢里、貴和里、丹鳳里、營盤里 |
