一、工程內容簡介:,
內容:建置貴子坑溪左右兩岸全興路至公2-1段箱涵。
二、計畫案名:
執行起迄時間:112年5月24日至115年1月14日
三、計畫預期成果:
增加右岸疏洪量33~29CMS、增加左岸疏洪量32~11CMS,提高泰山地區防洪安全。
四、聯絡人:水利局河川工程科 葉先生 (02)29603456#4783
五、工程現況

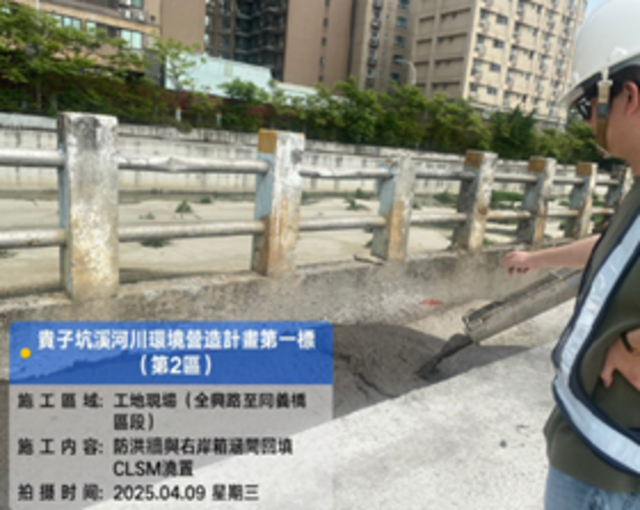

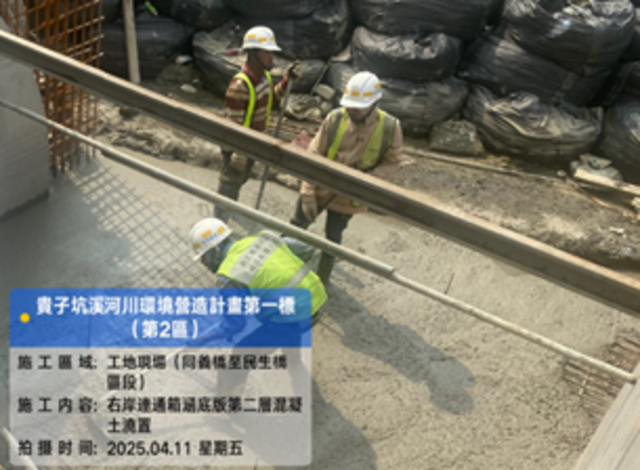

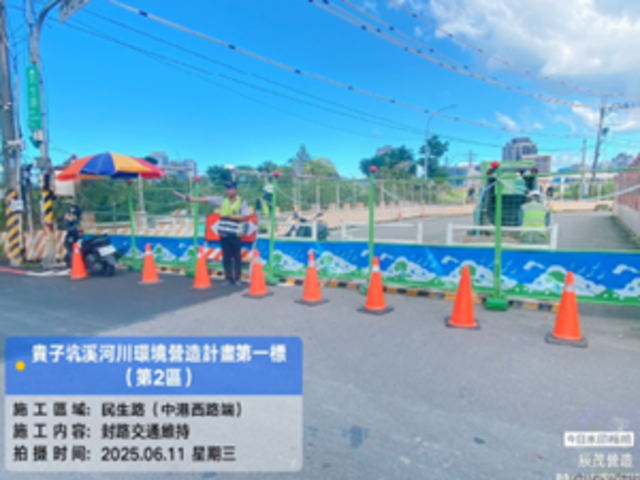

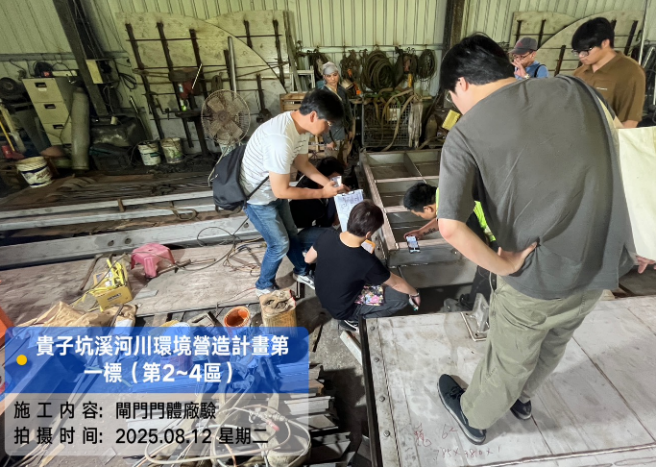

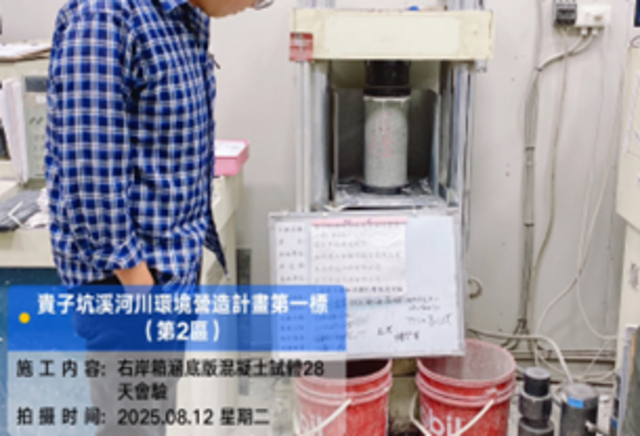

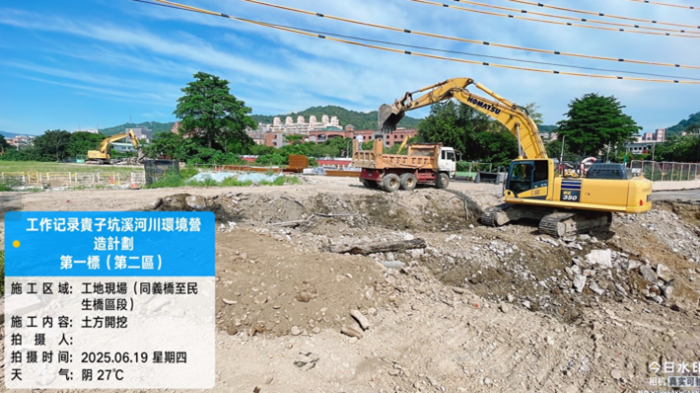

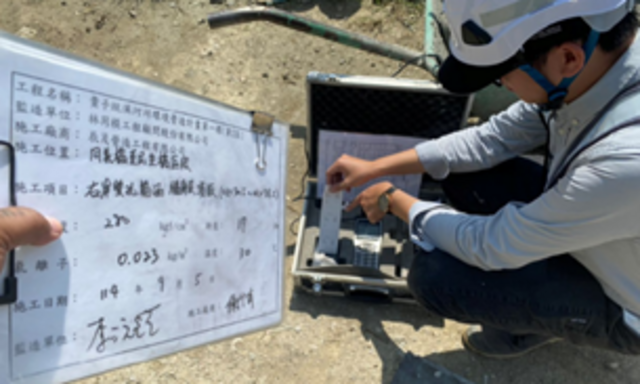

(一)工程進度: 95.01%

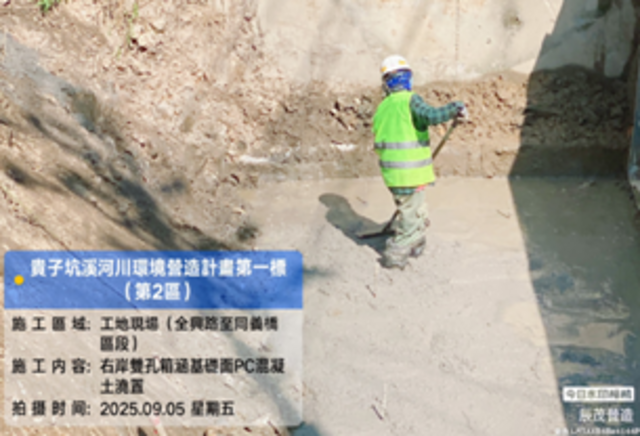

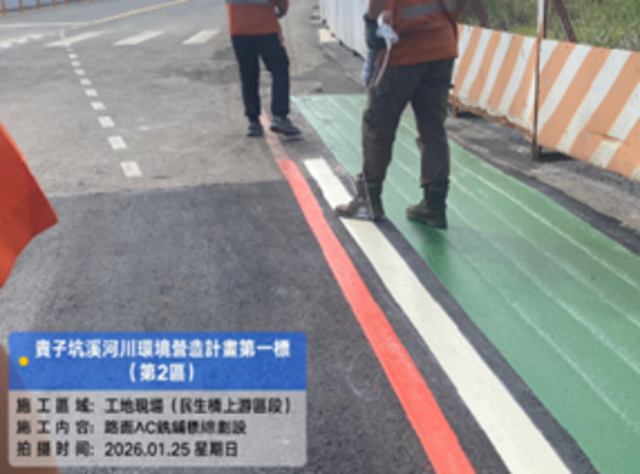

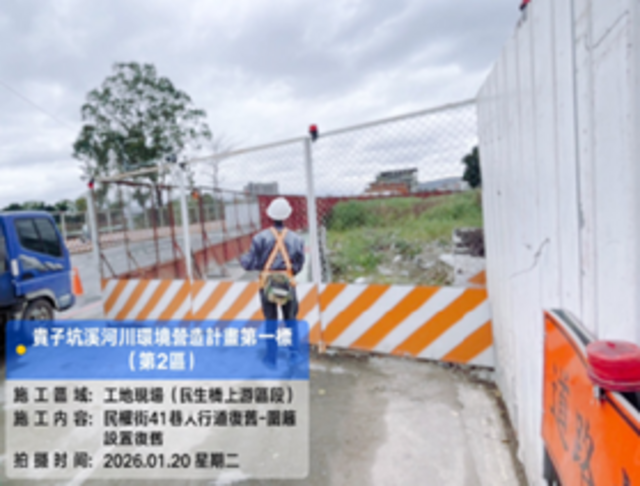

(二)施作項目:過路段箱涵作業
內容:建置貴子坑溪左右兩岸全興路至公2-1段箱涵。
二、計畫案名:
執行起迄時間:112年5月24日至115年1月14日
三、計畫預期成果:
增加右岸疏洪量33~29CMS、增加左岸疏洪量32~11CMS,提高泰山地區防洪安全。
四、聯絡人:水利局河川工程科 葉先生 (02)29603456#4783
五、工程現況
(一)工程進度: 95.01%
(二)施作項目:過路段箱涵作業
